基层动态
|
|||||
|
|||||

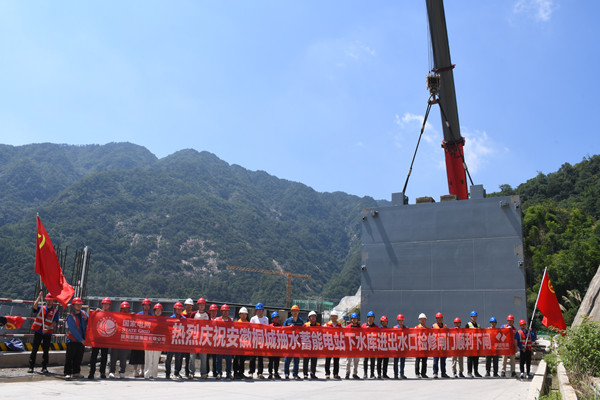

7月3日,国网新源安徽桐城抽水蓄能电站建设项目迎来重大进展——输水发电工程1#、2#下库进出水口首扇检修闸门顺利完成吊装下闸。 该电站输水系统采用"一洞两机"布置方式,两条引水隧洞分别设置上库事故闸门和下库检修闸门,本次安装的79吨双吊点平板检修闸门,其成功下闸标志着工程取得阶段性突破。 为确保施工安全质量,项目部多措并举:编制专项施工方案明确责任分工,组织起重吊装专项安全技术交底,开展作业人员安全教育,并通过多方资源协调实现全过程受控。特别值得关注的是,此次闸门安装较合同工期提前135天完成,在主汛期来临前有效缓解了2025年度防洪度汛压力,不仅消除了水淹厂房隐患,更为后续下水库蓄水验收创造了有利条件。 当前,项目部正乘势推进后续工作:一方面加快启闭机房建设,确保1#水闸按期具备临时启闭条件;另一方面持续发扬攻坚克难精神,为实现电站整体建设目标奠定坚实基础。此次节点突破充分展现了参建各方的专业能力和协作效能,为同类工程建设提供了宝贵经验。
|
|||||
