国网新源安徽宁国抽蓄电站下水库大坝提前30天填筑到顶
来源:第二工程公司 作者:张海艳 摄影作者:郭延洲、张海艳 时间:2026年4月1日 文字大小:【

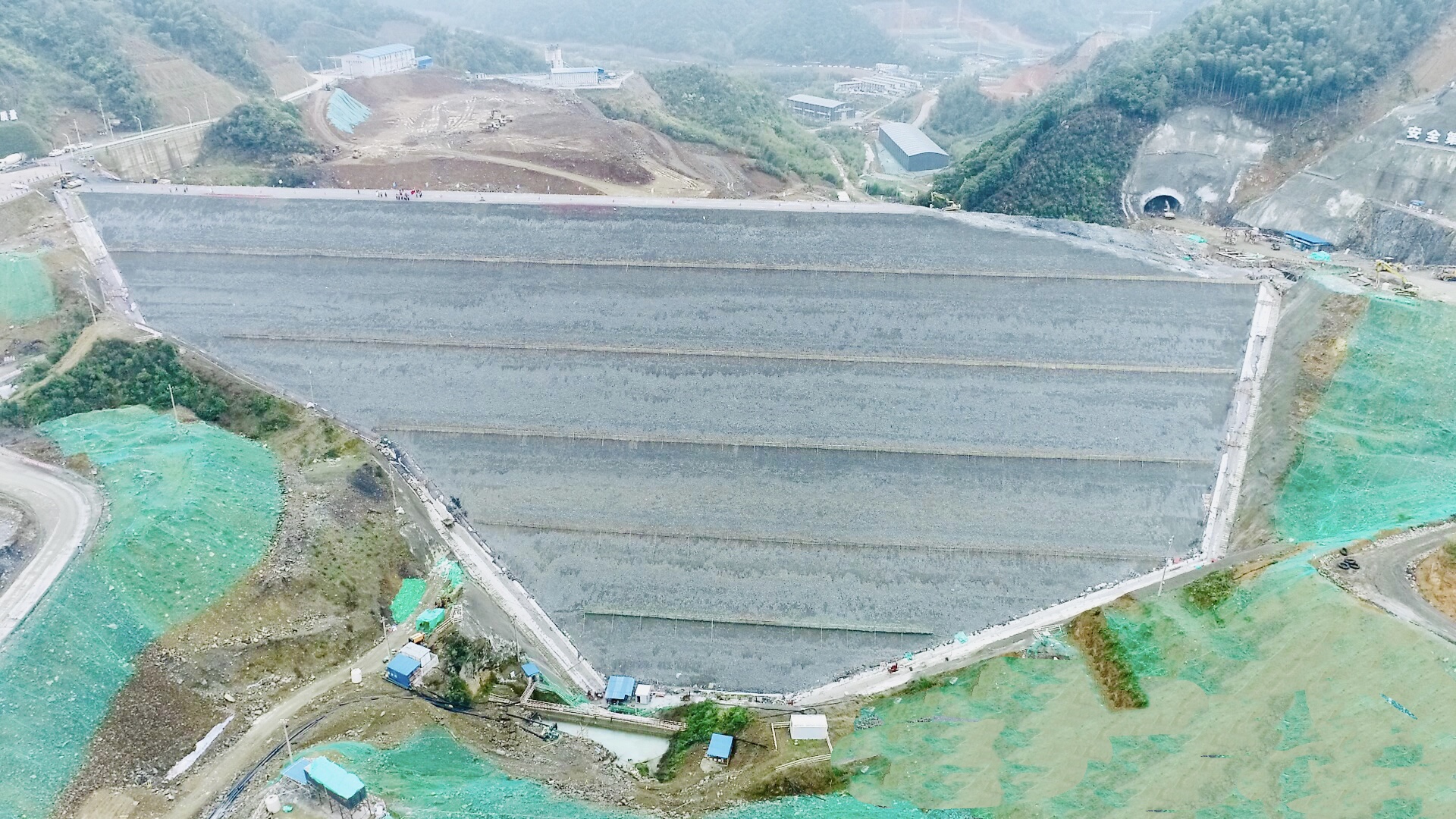

3月31日,国网新源安徽宁国抽水蓄能电站下水库大坝经过360个日夜的连续奋战,提前30天填筑到顶。

下水库大坝采用混凝土面板堆石坝,坝高80.2米,坝顶长度353.4米,坝顶宽度8米,正常蓄水位208米,死水位185米,有效库容809万立方米。自项目开工以来,面对复杂地质条件、高强度填筑任务及多雨天气等严峻挑战,项目部全体人员始终秉持高度的责任感和使命感,科学组织、精心施工,以“宁心蓄力”党建品牌凝聚合力,通过优化施工方案、强化过程管控,并广泛应用智能碾压监控、数字化施工管理等先进技术,实现了对填筑安全、质量、进度的精准把控,最终通过分层填筑与碾压,将总计约172万立方米的填筑料填筑至213.5米的坝顶高程。

安徽宁国抽水蓄能电站位于安徽省宣城市宁国市霞西镇境内,总装机120万千瓦,安装4台单机容量30万千瓦抽水蓄能机组,额定水头407米,设计年发电量12亿千瓦时、年抽水电量16亿千瓦时。电站为一等大(1)型工程,电站建成后将承担华东电网调峰、填谷、储能、调频、调相及备用任务。

下一步,项目部将在确保安全与质量的前提下,全面转入大坝面板混凝土浇筑等后续关键工序施工,统筹推进上水库等工程部位的协同建设,确保优质高效完成水库工程施工任务。
